Шановні клієнти, звітуємо щодо динаміки будівництва у серпні на майданчиках Alliance Novobud.

Montreal House, м. Київ, вул. Велика Васильківська, 102 (літера «У»)/вул. Антоновича, 83

Блок 1

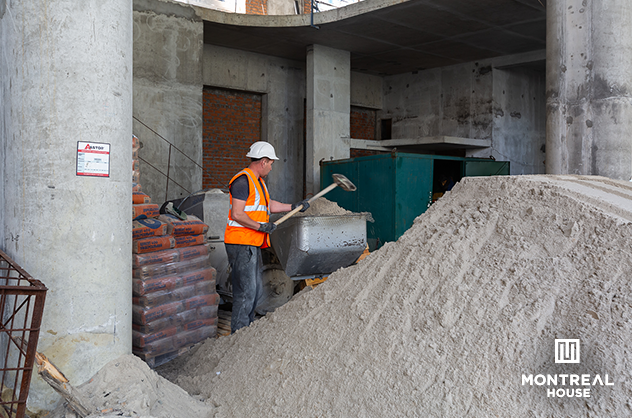

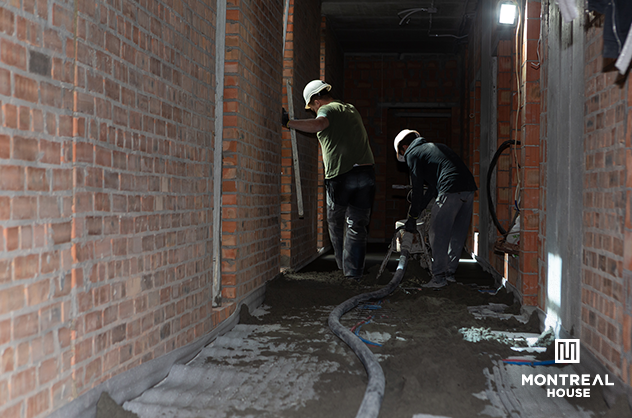

Триває монтаж трубних магістралей житловими поверхами інженерних систем водопостачання та теплопостачання (виконання — 85%). Проводяться роботи з влаштування цементної стяжки на типових поверхах та в місцях загального користування. На житлових поверхах також виконуються електромонтажні роботи (виконання — 30%).

Блок 2
Триває монтаж трубних магістралей житловими поверхами інженерних систем водопостачання та теплопостачання (виконання — 95%). Проводяться роботи з влаштування цементної стяжки на типових поверхах та в місцях загального користування. На житлових поверхах також виконуються електромонтажні роботи (виконання — 30%).

Блок 3
Виконується монтаж тримальної алюмінієвої підсистеми під встановлення світлопрозорих алюмінієвих конструкцій. Завершені роботи з прокладання кабельної електротехнічної продукції по квартирах.

Блок 4
Триває монтаж світлопрозорих алюмінієвих конструкцій (виконання — 40%). Завершені роботи з прокладання кабельної електротехнічної продукції по квартирах.

Паркінг

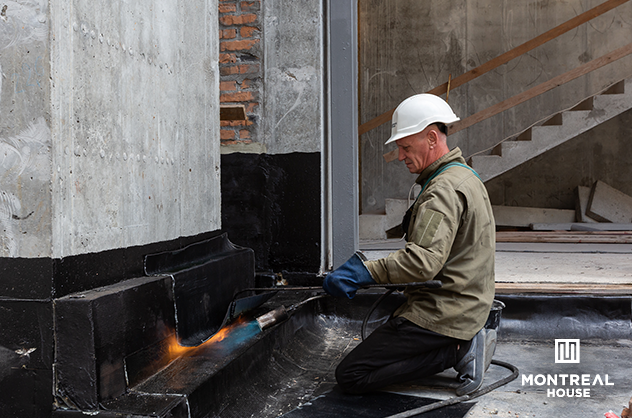

Триває влаштування гідроізоляції верхньої плити паркінгу (виконання — 60%). Триває монтаж трубних магістралей з влаштування дощової каналізації.

Загальний звіт без поділу на секції

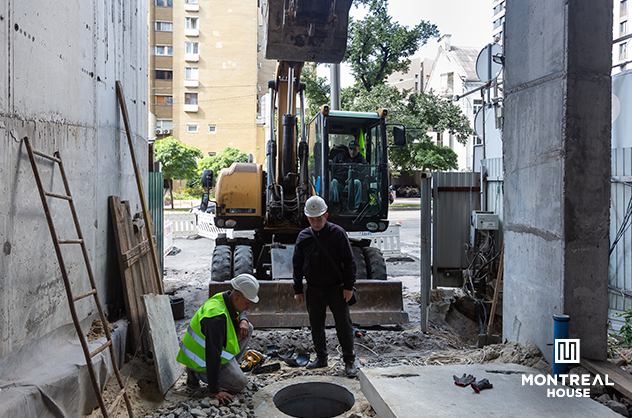

Триває процес під’єднання зовнішніх інженерних мереж водопостачання та водовідведення до міських комунікацій. Ведуться роботи з під’єднання побутової каналізації (К1) — виконано 80%. Виконуються роботи з підключення будинку до водопровідної мережі (В1) виконано 70%.

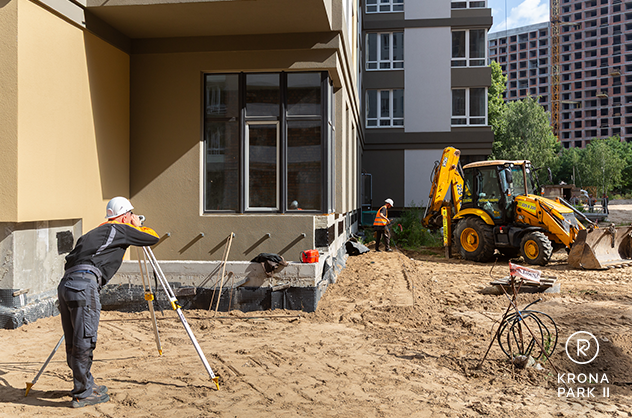

Krona Park II, Київська область, м. Бровари, вул. Симоненка Василя, 32

Будинок 3
Отримано сертифікат про прийняття в експлуатацію!

Будинок 5

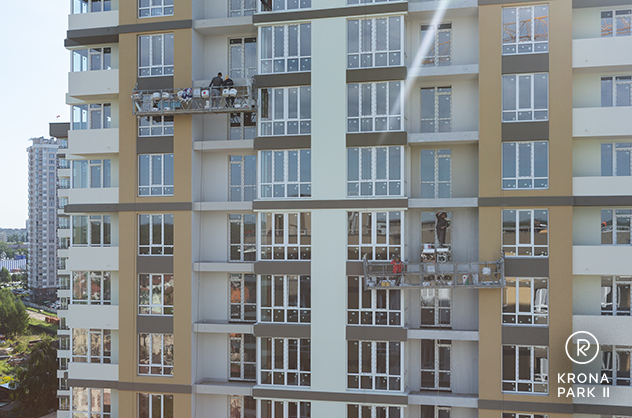

Розпочато влаштування системи водопостачання та каналізації — внутрішні мережі. Продовжується зворотна засипка ґрунтом пазух фундаменту та утеплення стін підвалу. Тривають роботи з влаштування покрівлі (влаштовані армовані бетонні стяжки  за ухилом по утеплювачу).  Розпочато монтаж ПВХ-конструкцій вікон (змонтовані 2-5 поверх, в роботі 6-7 поверх).

Будинок 8

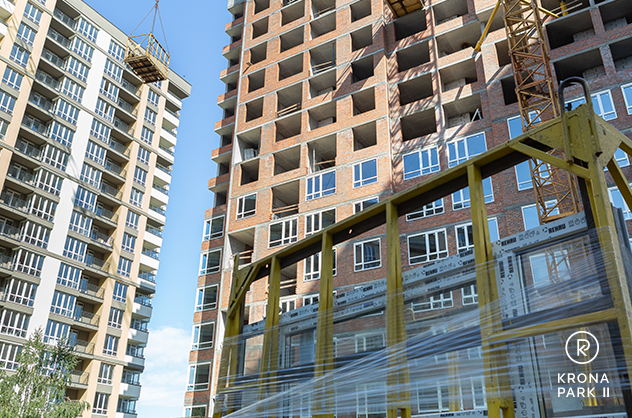

Розпочато влаштування внутрішньобудинкових мереж електропостачання та освітлення. Триває монтаж ліфтового обладнання. Виконуються роботи з влаштування фасаду: на секції №1 – виконання 75%,  на секції №2 – розпочато.

Будинок 9
Тривають пусконалагоджувальні роботи. Виконується чистове оздоблення місць загального користування. Розпочато виконання благоустрою прибудинкової території.

Будинок 10

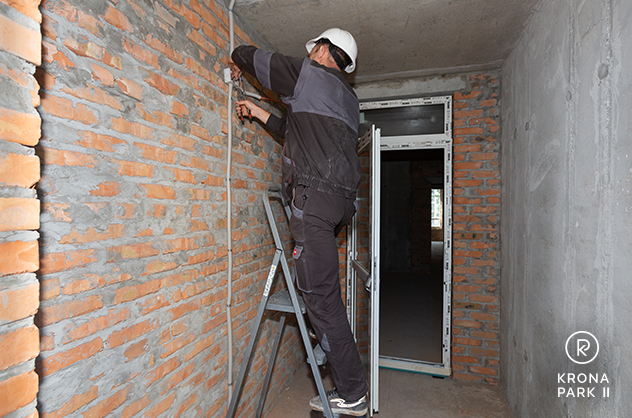

В роботі встановлення дверей «холодних переходів». Виконуються роботи з влаштування фасаду (виконання 95%). Тривають роботи з внутрішніми сантехнічними мережами. Розпочато влаштування внутрішньобудинкових мереж електропостачання та освітлення.

Будинок 12
Продовжується  виконання покрівельних робіт секції  №1 та секції №2. Розпочато монтаж ПВХ-конструкцій вікон.

Будинки 14 та 16

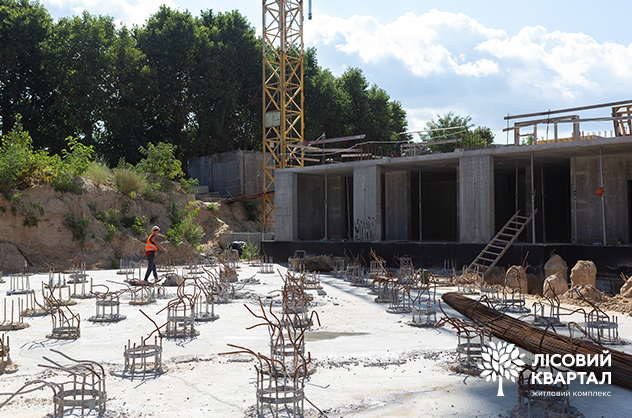

Завершене влаштування пальового поля, виконані 100% буроін'єкційних паль.

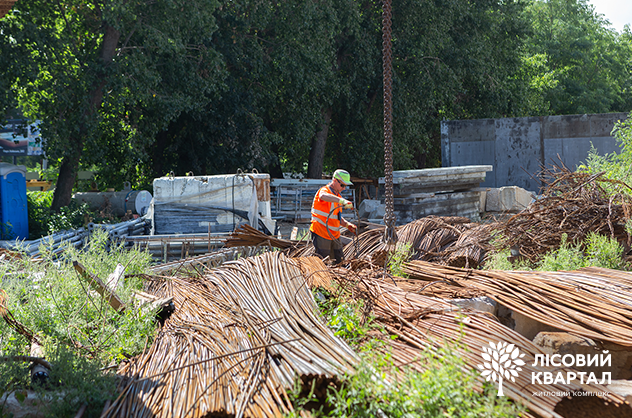

«Лісовий квартал», будинок №16, Київська область, м. Бровари, вул. В. Чорновола

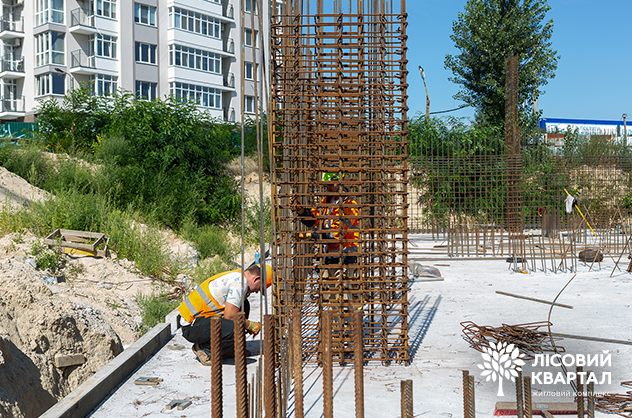

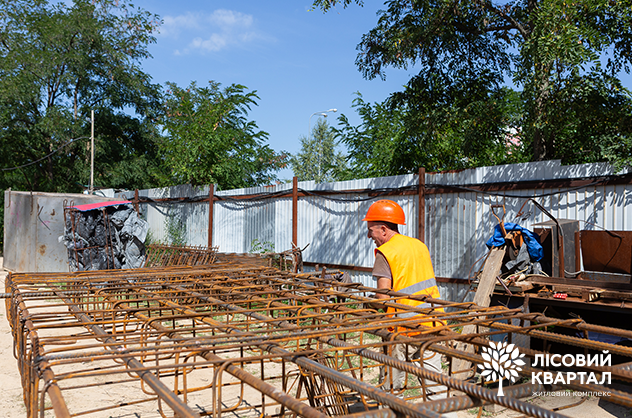

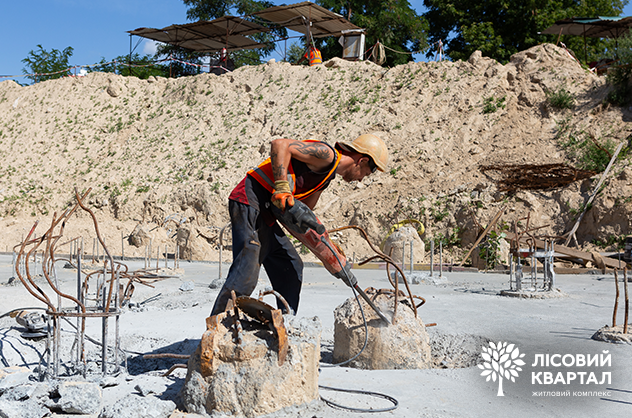

Виконане бетонування фундаментної плити секції № 1. Виконується підготовка до влаштування ростверку секції 2.1. Розпочато влаштування вертикальних монолітних конструкцій вище відмітки 0,000 секції 2.2.
