Шановні клієнти, звітуємо щодо динаміки будівництва у липні на майданчиках Alliance Novobud.

Montreal House, м. Київ, вул. Велика Васильківська, 102 (літера «У»)/вул. Антоновича, 83

Блок 1

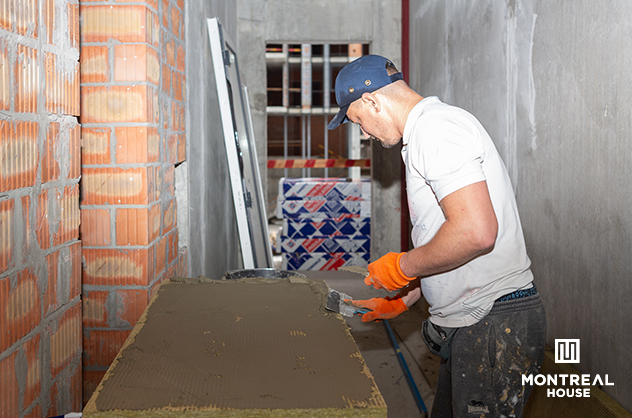

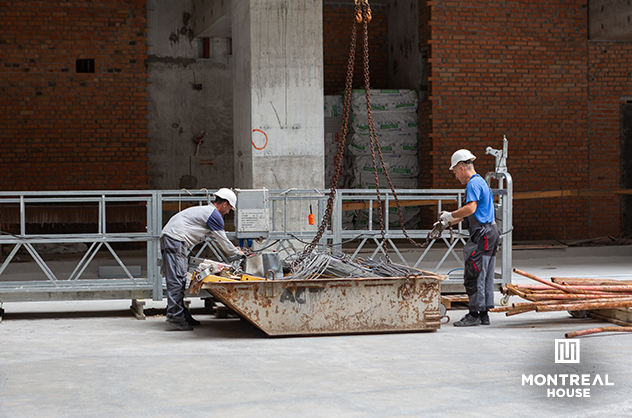

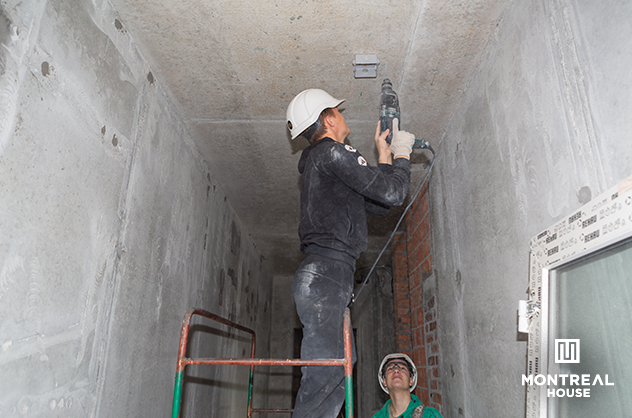

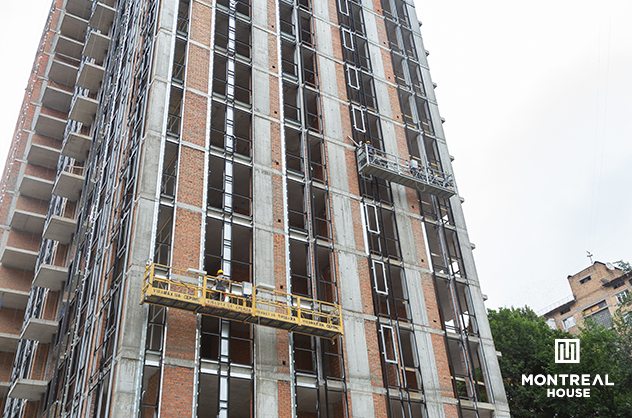

Завершені роботи з прокладання кабельної електротехнічної продукції по квартирам. Триває монтаж трубних магістралей житловими поверхами інженерних систем водопостачання та теплопостачання (виконання — 50%). Розпочато влаштування цементної стяжки на типових поверхах та в місцях загального користування. Монтаж світлопрозорих алюмінієвих конструкцій виконаний на 92%.

Блок 2
Завершені роботи з прокладання кабельної електротехнічної продукції по квартирам. Триває монтаж трубних магістралей житловими поверхами інженерних систем водопостачання та теплопостачання (виконання — 65%). Розпочато влаштування цементної стяжки на типових поверхах та в місцях загального користування. Монтаж світлопрозорих алюмінієвих конструкцій виконаний на 97%.
Розпочався ремонт СПОК після пошкодження внаслідок обстрілу.

Блок 3
Стартував монтаж несучої алюмінієвої підсистеми під встановлення світлопрозорих алюмінієвих конструкцій. Триває монтаж стояків інженерних систем водопостачання та опалення (виконання — 66%). Продовжуються роботи з прокладання кабельної електротехнічної продукції по квартирам (виконання — 75%).

Блок 4
Триває монтаж світлопрозорих алюмінієвих конструкцій (виконання — 25%). Триває монтаж стояків інженерних систем водопостачання та опалення (виконання —70%). Продовжуються роботи з прокладання кабельної електротехнічної продукції по квартирам (виконання — 75%).

Паркінг

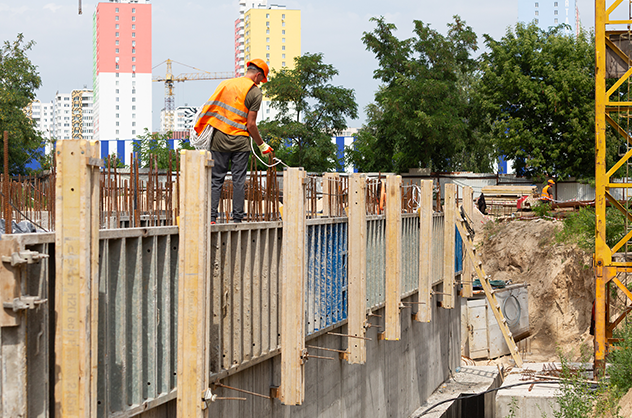

Триває влаштування гідроізоляції верхньої плити паркінгу (виконання 50%). Виконуються кладочні роботи в технічних приміщеннях (виконання 67%).

Загальний звіт без поділу на секції

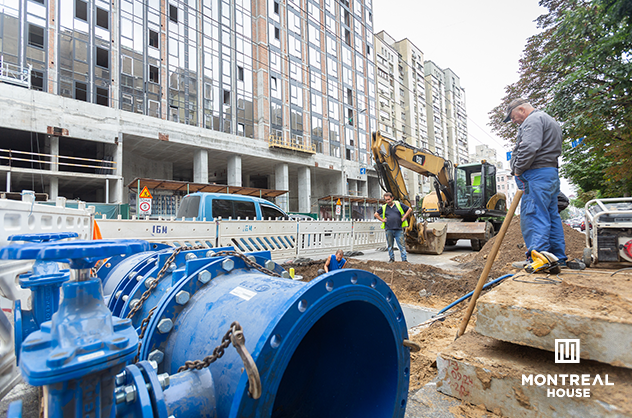

Триває процес під’єднання зовнішніх інженерних мереж водопостачання та водовідведення до міських комунікацій. Завершені роботи з влаштування дощової каналізації (К2). Ведуться роботи з під’єднання побутової каналізації (К1) — виконано 60%. Розпочато роботи з влаштування водопровідної мережі (В1).

Krona Park II, Київська область, м. Бровари, вул. Симоненка Василя, 32

Будинок 3
У будинку завершені усі ключові будівельні роботи. Добігають до завершення роботи з влаштування благоустрою прибудинкової території. Об’єкт практично готовий до введення в експлуатацію.

Будинок 5
Завершено цегляну кладку стін поверхів та вентшахт на покрівлі. Продовжується зворотна засипка ґрунтом пазух фундаменту та утеплення стін підвалу. Тривають роботи з влаштування покрівлі (влаштовані армовані бетонні стяжки за ухилом по утеплювачу). Розпочато монтаж ПВХ-конструкцій вікон (змонтовані 2-4 поверхи, в роботі 5-6 поверх).

Будинок 8

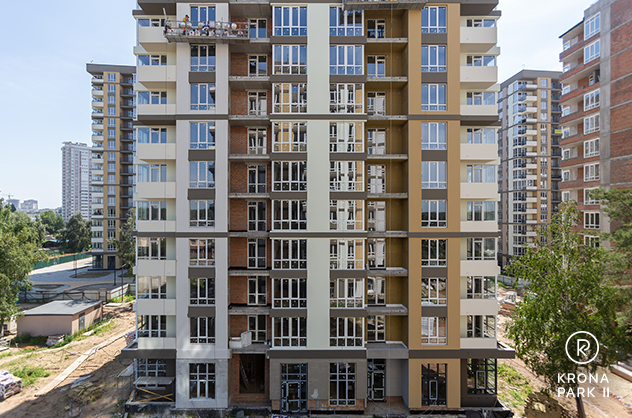

Завершується монтаж ПВХ конструкцій вікон (комерційні приміщення 1-го поверху та двері холодних переходів секцій №2 та №3). Триває монтаж ліфтового обладнання.
Виконуються роботи з влаштування фасаду: на секції №1 – завершуються, на секції №2 – розпочинаються.

Будинок 9
Влаштування фасаду та зовнішніх інженерних мереж на фінішній прямій. Триває влаштування внутрішніх сантехнічних мереж, внутрішньобудинкових мереж електропостачання та освітлення. Завершені роботи з виконання стяжок квартир та МЗК. Завершений монтаж ліфтового обладнання, тривають пусконалагоджувальні роботи. Виконуються штукатурні роботи місць загального користування — виконані 12-5 поверхи, в роботі 4-й поверх. Розпочато шпаклювання стель МЗК.

Будинок 10
На фінішній прямій монтаж конструкцій ПВХ (металопластикових вікон) — в роботі двері «холодних переходів». Влаштування зовнішніх інженерних мереж на завершальному етапі. Виконання покрівельних робіт завершене. На фінішній прямій монтаж ліфтового обладнання. Виконуються роботи з влаштування фасаду. Тривають роботи з внутрішніми сантехнічними мережами.

Будинок 12
Влаштування зовнішніх інженерних мереж триває. Продовжується виконання покрівельних робіт (виконується влаштування рулонної гідроізоляції на секції №1 та триває підготовка до наклеювання руберойду на секції №2).

Будинки 14 та 16
Завершене влаштування пальового поля, виконані 100% буроін'єкційних паль.

«Лісовий квартал», будинок №16, Київська область, м. Бровари, вул. В. Чорновола

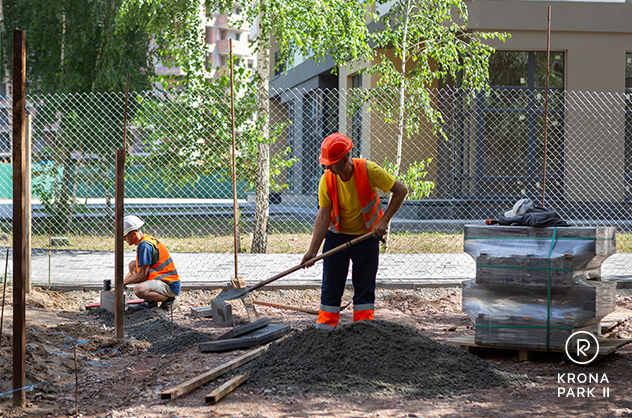

Завершене влаштування пальового поля, зроблено 100% буроін’єкційних паль.

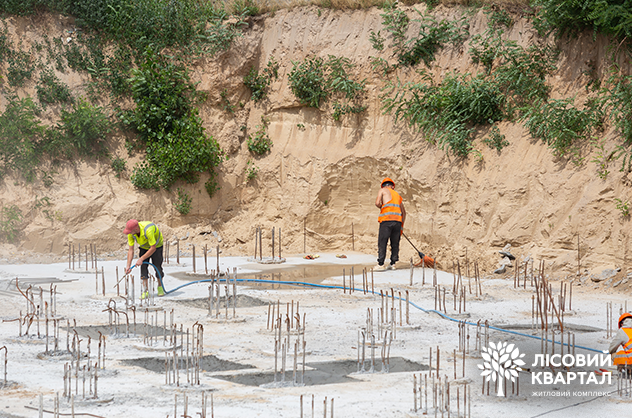

Виконано бетонування фундаментної плити секції № 2.2, завершені роботи з бетонування плити перекриття підвалу.

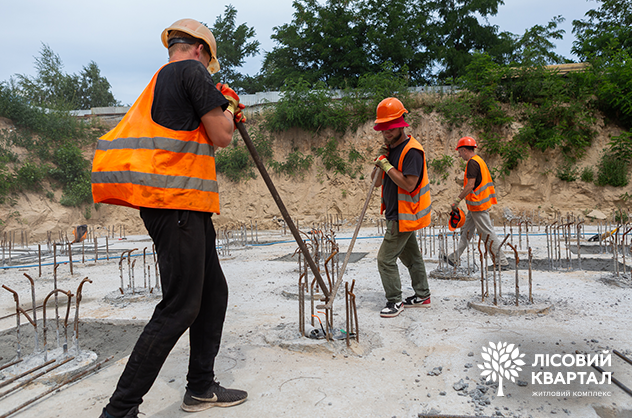

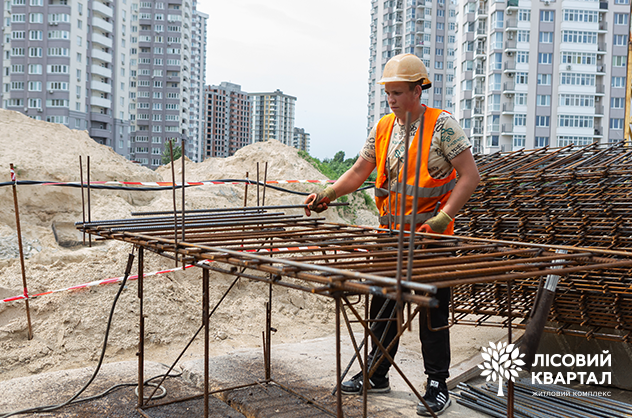

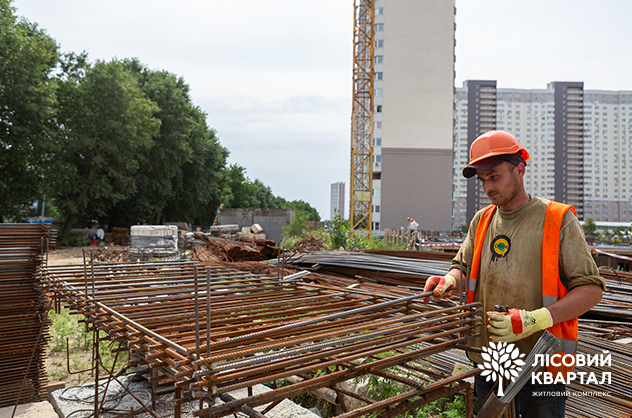

Розпочате армування ростверку секції №1 та тривають підготовчі роботи до влаштування фундаментної плити секції №2.1.
Виконаний монтаж двох баштових кранів.
Виконується зворотна засипка на секції №2.2.
