Динаміка будівництва об’єктів Alliance Novobud станом на 1 грудня 2022 року
01.12.2022
Київ, Україна

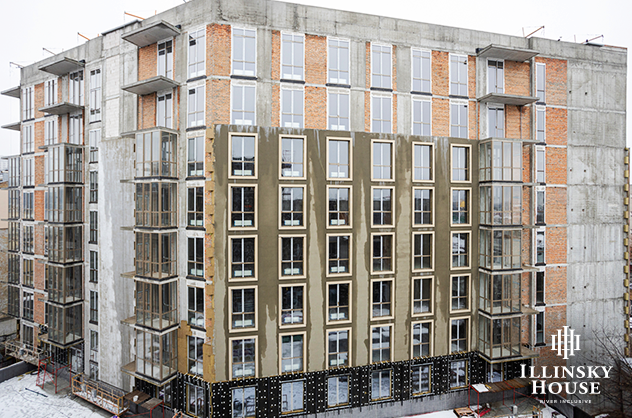

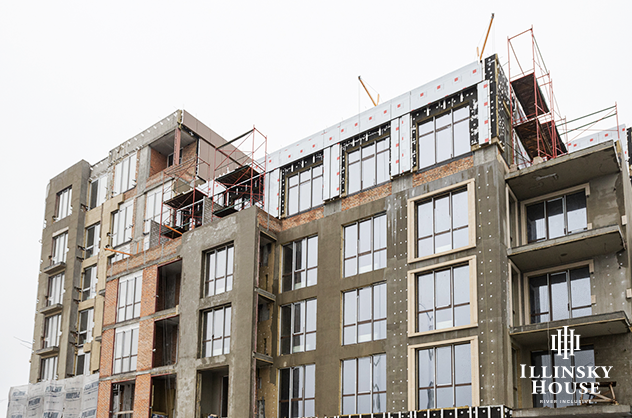

Illinsky House, м. Київ, вул. Набережно-Хрещатицька, 21
Будинок 1
Фасад світлопрозорий (вхідні групи), фасад світлопрозорий з ПВХ та фасад світлопрозорий зі СПОК алюмінію — роботи завершені. Активно ведуться роботи з влаштування навісного вентильованого фасаду, на фініші роботи зі встановлення його освітлення. Тривають роботи з влаштування мокрого фасаду. Роботи з встановлення систем опалення й водопроводу, електропостачання та слабострумних мереж добігають кінця. Системи пожежного захисту встановлені. Завершено роботи й з влаштування стяжок. Активно ведуться роботи з встановлення помпової станції. Готовність — 95%. Монтаж інженерних люків готовий на 80%. Ведуться роботи з влаштування закладних деталей огороджень балконів. Готовність — 80%. Встановлені квартирні дверні блоки.
Будинок 2
Фасад світлопрозорий (вхідні групи), фасад світлопрозорий (ПВХ) та фасад світлопрозорий (СПОК алюміній) — роботи завершені. Ведуться роботи з влаштування мокрих фасадів — виконані на 65%. Встановлюється освітлення фасаду. Готовність — 75%. Встановлення систем опалення й водопроводу, електропостачання, пожежного захисту та слабострумних мереж на фінальній стадії. Тривають роботи з пусконалагодження ліфтового обладнання. Завершені роботи з влаштування стяжок та роботи з влаштування штукатурки. Активно ведуться роботи з встановлення закладних деталей огороджень балконів. Готовність — 45%. Завершений монтаж системи пожежного захисту, а також монтаж ліфтового обладнання.
Паркінг
Роботи з монтажу систем спринклерного пожежогасіння завершені. Монтаж систем димовидалення готовий на 85%.
Внутрішній двір (стилобатна частина)
Завершено роботи з влаштування захисного шару гідроізоляції внутрішнього двору.
Зовнішні мережі
Завершено роботи з встановлення зовнішніх мереж водопостачання. Добігли кінця й роботи з встановлення зовнішніх мереж каналізації К2. Також завершені роботи з встановлення зовнішніх мереж теплопостачання.

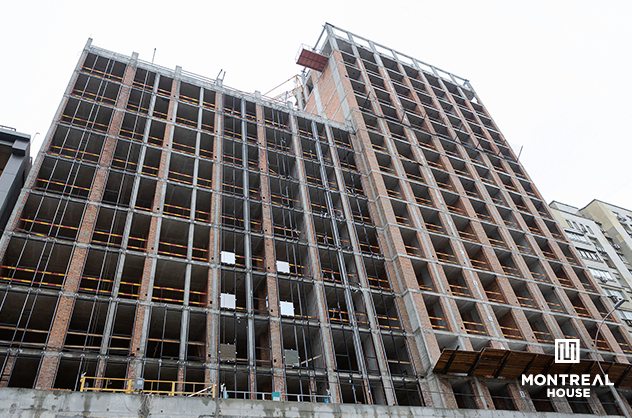

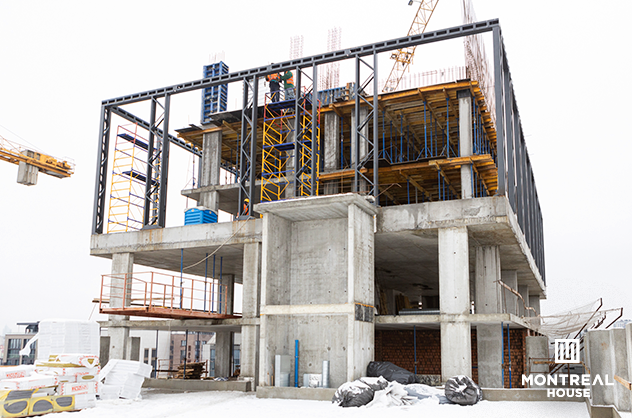

Montreal House, м. Київ, вул. Велика Васильківська, 102 (літера «У»)/вул. Антоновича, 83
Блок 1 (секція №1)
Монолітний каркас завершений. Добігають кінця роботи зі зведення цегляних стін та перегородок. Готовність — 90%. Влаштування «Корони» КЗ (декоративний елемент/монолітний залізобетон) виконане на 55%.
Блок 2 (секція №2 та №3)
Роботи зі зведення стін та перегородок завершені. Роботи з влаштування покрівлі завершені (нижній шар + розуклонка). Ведуться роботи з влаштування фасаду СПОК алюміній.
Блок 3 (секція №4)
Монолітний каркас готовий на 90%. Активно ведуться роботи зі зведення стін та перегородок. Готовність — 70%.
Блок 4 (секція №5)
Активно ведуться роботи зі зведення стін та перегородок. Готовність — 70%. Роботи з влаштування покрівлі виконані на 60%.
Паркінг
Влаштування монолітного каркаса готове на 65%. Ведуться роботи зі зведення стін та перегородок. Готовність — 30%.

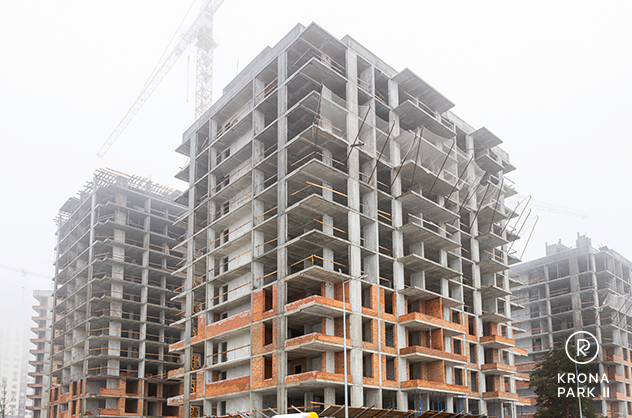

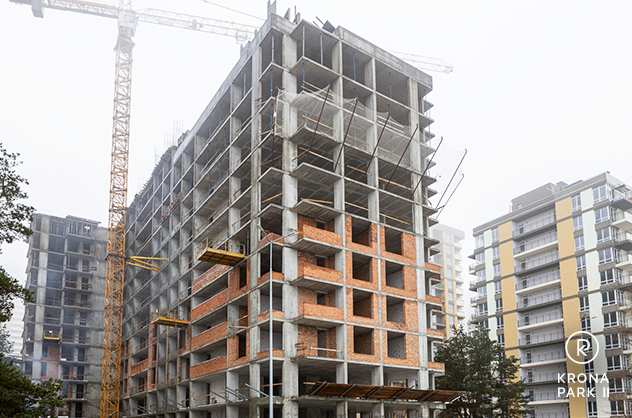

KRONA PARK II, Київська область, м. Бровари, вул. Симоненка Василя, 32
Будинок 3
На фінальній стадії роботи зі зведення стін та перегородок. Готовність — 90%. Влаштування покрівлі у секції 3.2 готове на 60%.
Будинок 4
Активно ведуться роботи зі зведення стін та перегородок. Готовність — 70%, виконані роботи з 2-го по 9-й поверх. Наразі тривають роботи на 11, 12 та 13 поверхах.
Будинок 6
Будівельні роботи на стадії завершення. Влаштування вхідних груп та вітражів виконані на 80%. Система опалення готова також на 80%. Майже завершені електромонтажні роботи. Системи водопостачання та каналізації виконані на 85%, протипожежний захист готовий на 90%. Майже завершене влаштування стяжок. Проводиться монтаж мереж зовнішнього електропостачання. Зовнішнє оздоблення майже завершене.
Будинок 7
Будівельні роботи на стадії завершення. Система опалення готова на 85%. Майже завершені електромонтажні роботи. Готовність — 90%. Системи водопостачання та каналізації завершені на 95%, протипожежний захист готовий на 90%. Слабострумні мережі встановлені на 90%. Зовнішнє оздоблення майже завершене.
Будинок 8
Роботи з влаштування монолітного каркаса (13-14 поверхи) майже завершені. Ведуться роботи зі зведення стін та перегородок (3, 4 та 5 поверхи виконані, проводяться роботи з 5 по 6 поверхи).
Будинок 9
Роботи з влаштування монолітного каркаса добігають кінця (основі роботи виконані, залишились супутні — входи в підвал тощо). Ведуться роботи зі зведення стін та перегородок (роботи тривають на 3 та 4 поверхах).
Будинок 10
Роботи з влаштування монолітного каркаса виконані на 80% (горизонт 15-го поверху). Ведуться роботи зі зведення стін та перегородок (3 та 4 поверхи виконані, 5 поверх в роботі).
Будинок 12
Ведуться роботи з влаштування монолітного каркаса. Готовність — 10% (бетонування плити 2-го поверху).
Будинок 14
Завершені роботи з влаштування випробувальних паль.

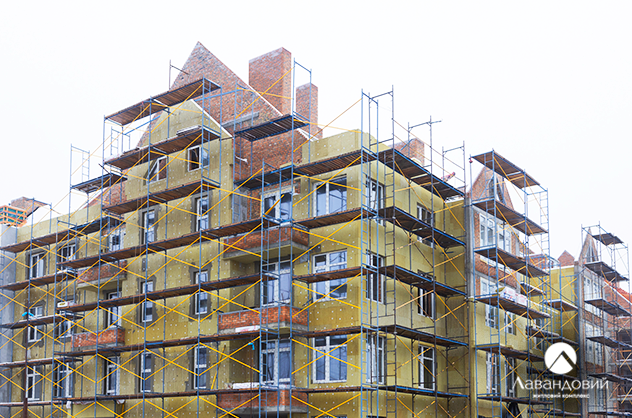

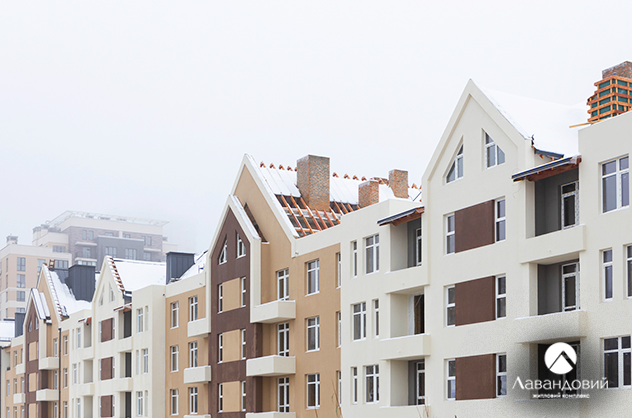

«Лавандовий», м. Бровари, вул. В. Чорновола
Будинок 1
Покрівлю влаштовано на 80%. Добігають кінця роботи з встановлення віконних конструкцій. Готовність — 95%. Стіни та перегородки встановлені на 95%.В листопаді активно проводилися роботи з влаштування мокрих фасадів. Готовність — понад 75%. Монтаж металевих огороджень балконів готовий на 25%, а монтаж металевих огороджень сходових майданчиків холодних переходів виконаний на 70%. Тривають роботи зі встановлення систем опалення, водопроводу та каналізації. Готовність — 70%. Роботи зі встановлення систем електропостачання та протипожежного захисту також тривають. Електропостачання готове на 40%. Слабострумні мережі виконані на 75%.Стяжки готові на 65%. Ведуться роботи з монтажу ліфтового обладнання. Готовність — 65% (7 ліфтів змонтовано). Добігає кінця монтаж обладнання помпової станції. Тривають роботи з монтажу обладнання ІТП. Готовність — 90%.
Будинок 2
Зведення стін та перегородок завершене на 95%. Роботи з влаштування покрівлі виконані на 22%.

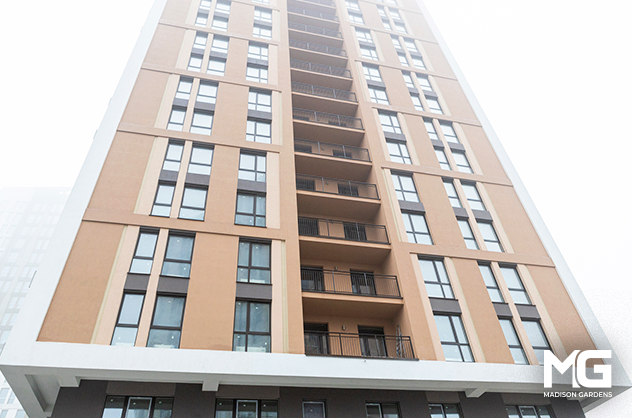

Madison Gardens, м. Бровари, вул. Київська
Будинок 2

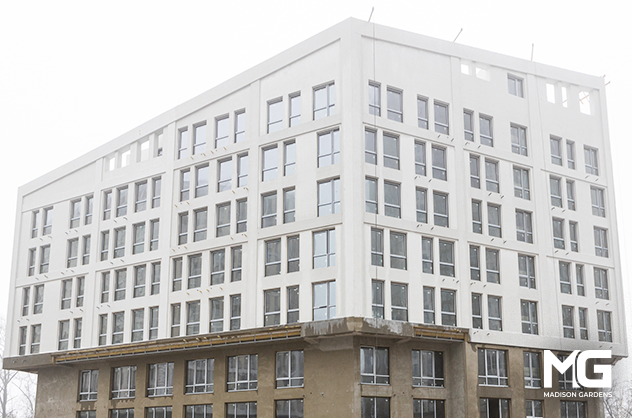

Будівельні роботи завершені! Чекаємо на сертифікат про введення будинку в експлуатацію.
Будинок 3
На фінальній стадії роботи зі зведення стін та перегородок. Роботи з влаштування мокрих фасадів виконані на 60%. На фінальній стадії роботи з монтажу світлопрозорих віконних конструкцій. Готовність — 90%.Прокладання мереж електропостачання готове на 80%, влаштування систем пожежогасіння на 75%, слабострумних систем на понад 85%. Активно ведуться роботи з влаштування систем опалення, водопостачання та каналізації. Готовність — 40%.
Будинок 4
Майже завершені роботи зі зведення стін та перегородок. Готовність — 98%. Віконні конструкції встановлені на 95%. Роботи з влаштування мокрих фасадів виконані на 80%.Влаштування систем опалення, водопостачання та каналізації виконано на 85%, систем електропостачання та систем сповіщення пожежної безпеки також на 85%. Роботи з влаштування систем слабострумних мереж виконані на 80%.Завершені роботи з монтажу ліфтів.
