Динаміка будівництва об’єктів Alliance Novobud за вересень 2025 року
01.10.2025
Kyiv, Ukraine
Шановні клієнти, звітуємо щодо динаміки будівництва у вересні на майданчиках Alliance Novobud.
Montreal House, м. Київ, вул. Велика Васильківська, 102 (літера «У»)/вул. Антоновича, 83
Блоки 1 та 2

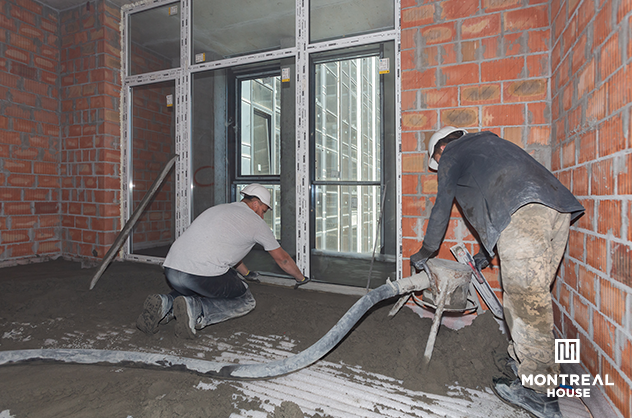

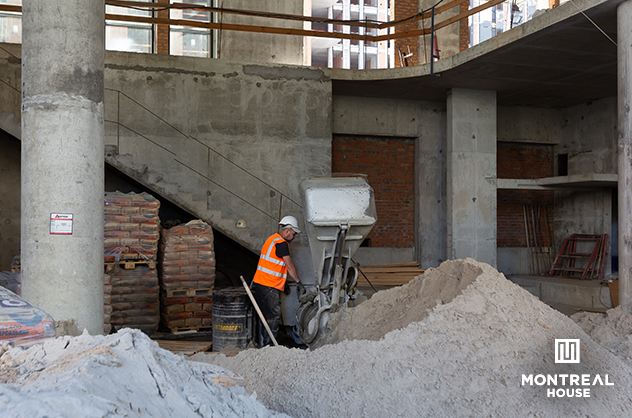

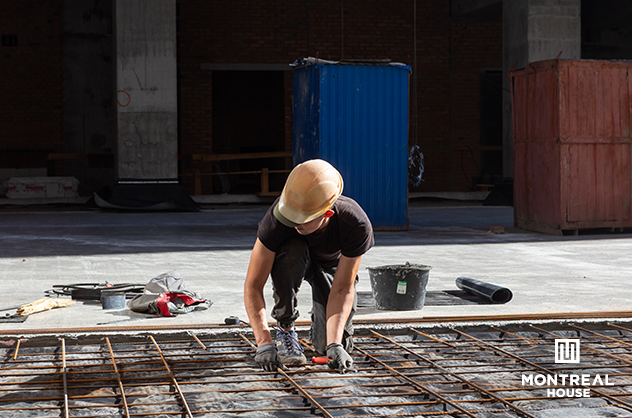

Стартували роботи з оздоблення місць загального користування: виконуються штукатурні роботи. Проводяться роботи з влаштування цементної стяжки на типових поверхах та в місцях загального користування. Виконуються роботи з утеплення фасадів.
Блок 3
Проводяться роботи з прокладання кабельної електротехнічної продукції по стояках холодних переходів та сходових клітин.
Блок 4

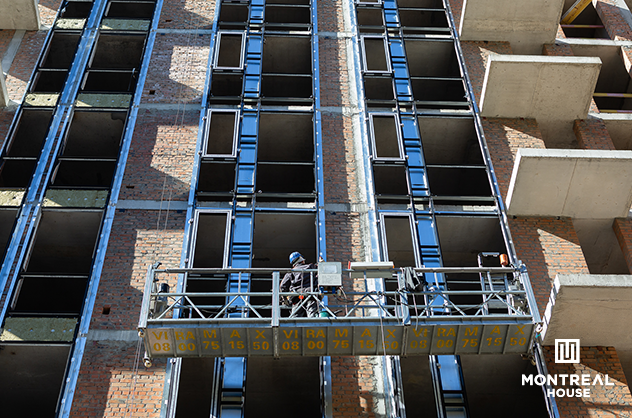

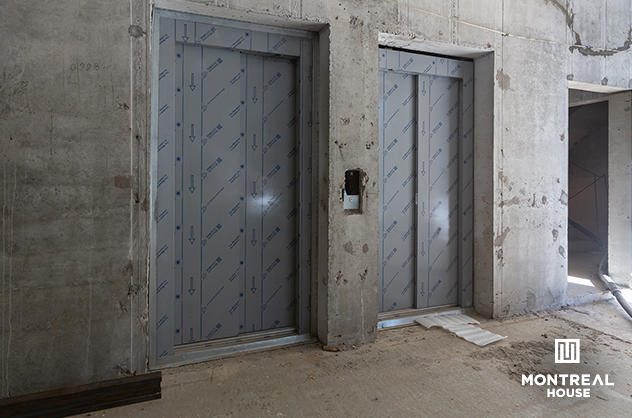

Триває монтаж світлопрозорих алюмінієвих конструкцій (виконання — 45%). Проводяться роботи з прокладання кабельної електротехнічної продукції по стояках холодних переходів та сходових клітин.
Паркінг
Триває влаштування гідроізоляції верхньої плити паркінгу (виконання — 75%). Триває монтаж трубних магістралей з влаштування дощової каналізації.
Загальний звіт без поділу на секції
Завершене виконання під’єднання зовнішніх інженерних мереж водопостачання, водовідведення та газопостачання до міських комунікацій.
Krona Park II, Київська область, м. Бровари, вул. Симоненка Василя, 32
Будинок 3
Отриманий сертифікат про прийняття в експлуатацію та присвоєна поштова адреса!
Будинок 5

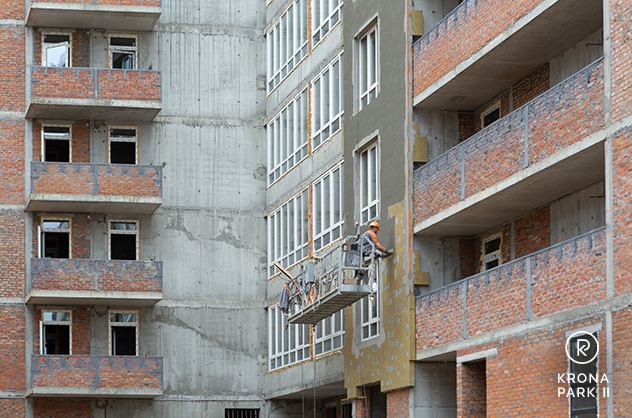

Продовжується зворотна засипка ґрунтом пазух фундаменту та утеплення стін підвалу. Тривають роботи з влаштування покрівлі: перший шар завершений з урахуванням відкритих терас, виконується монтаж крапельників на терасах (елементів водовідведення). Виконується монтаж ПВХ-конструкцій вікон (встановлено 2-5 поверхи, в роботі 6-7 поверх, завезено конструкцій на 8-9 поверх).
Будинок 8

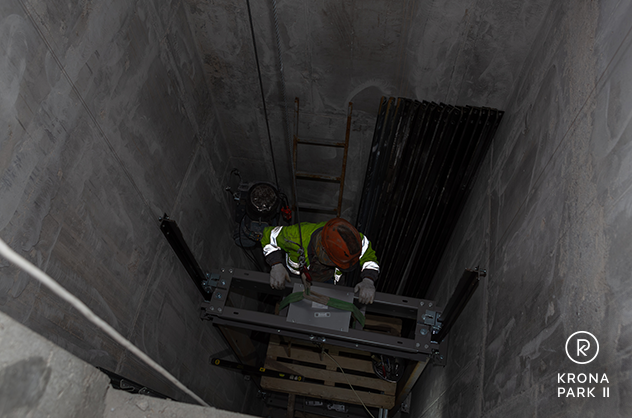

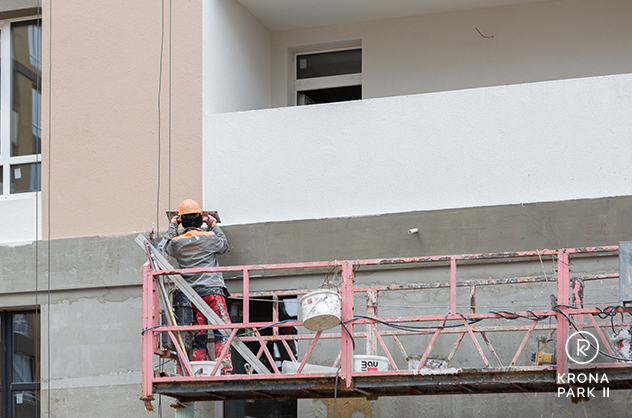

Триває монтаж з влаштування внутрішньобудинкових мереж електропостачання та освітлення. Змонтоване ліфтове обладнання на секціях №1 та 2. Виконуються роботи з влаштування фасаду: на секції №1 — виконання 95%, на секції №2 — виконання 55%, на секції №3 — роботи стартували.
Будинок 9

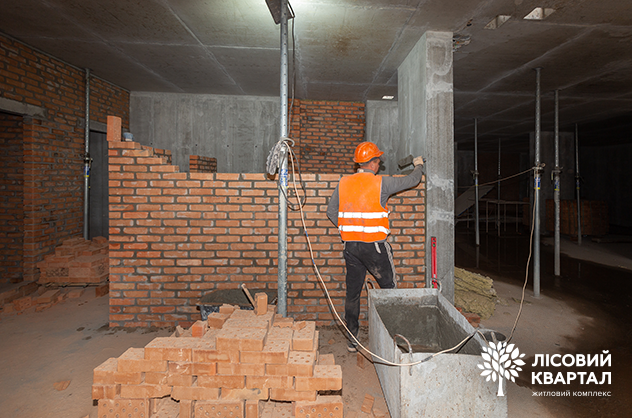

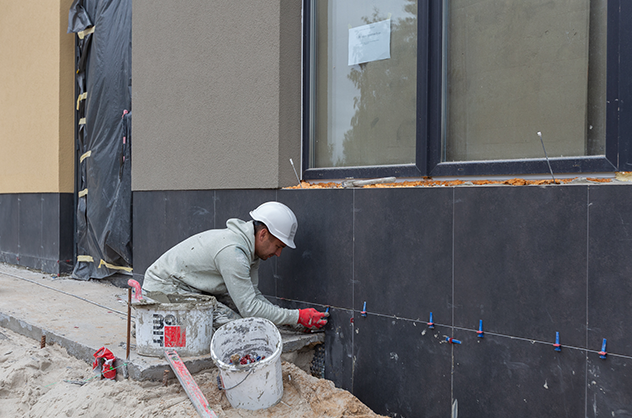

Тривають роботи з чистового оздоблення місць загального користування та благоустрою прибудинкової території. Виконуються роботи з облицювання цоколя будівлі керамічною (фасадною) плиткою. Тривають пусконалагоджувальні роботи.
Будинок 10
Тривають роботи з влаштування внутрішніх сантехнічних мереж, а також мереж електропостачання та освітлення.
Будинок 12

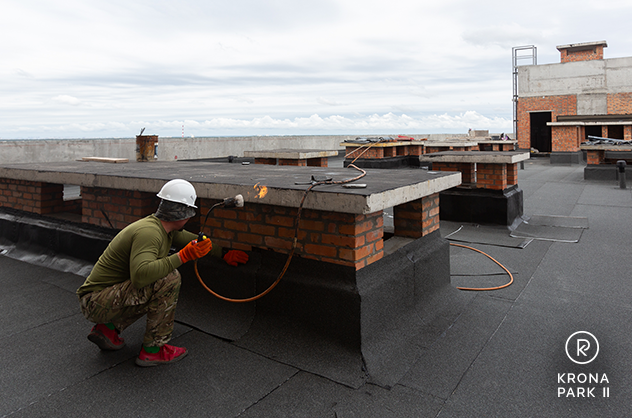

Продовжується виконання покрівельних робіт секціях №1 та №2. Виконується монтаж ПВХ-конструкцій вікон (встановлені 2-4 поверхи, в роботі 5-6 поверхи).
Будинки 14 та 16

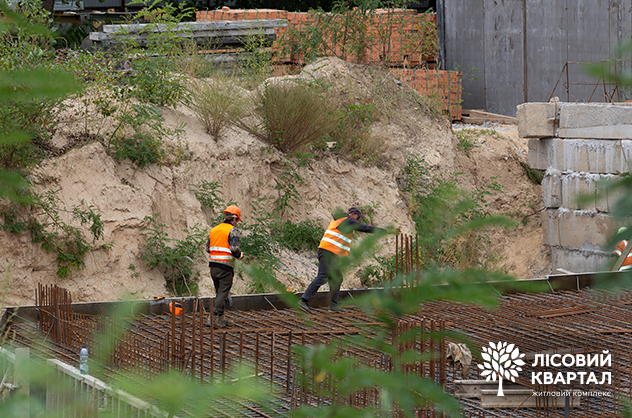

Завершене влаштування пальового поля, виконані 100% буроін'єкційних паль.
«Лісовий квартал», будинок №16, Київська область, м. Бровари, вул. В. Чорновола

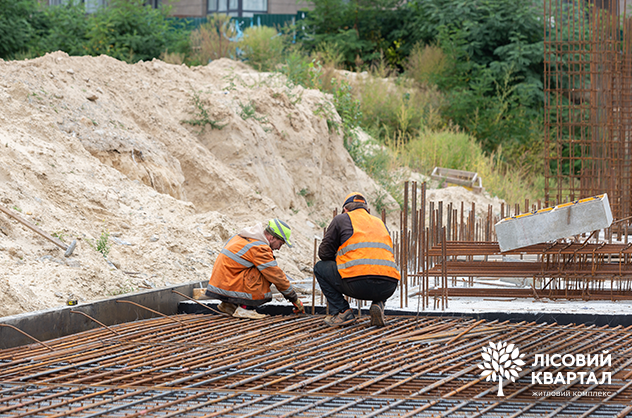

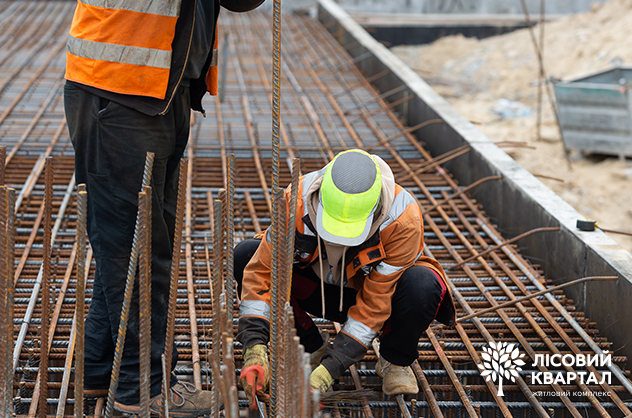

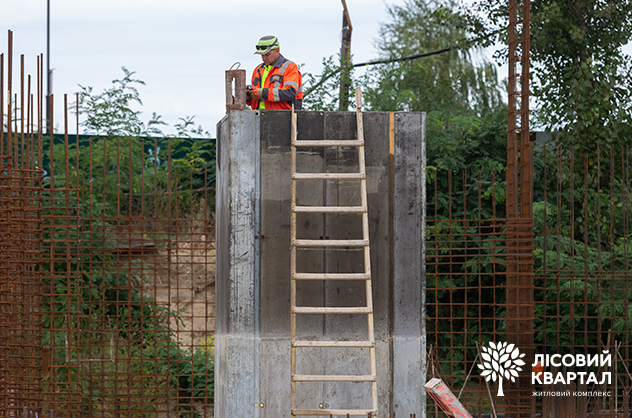

Виконане бетонування фундаментної плити секції № 1. Стартувало бетонування ростверку секції 2.1. Продовжується влаштування вертикальних монолітних конструкцій вище відмітки 0,000 секції 2.2.
